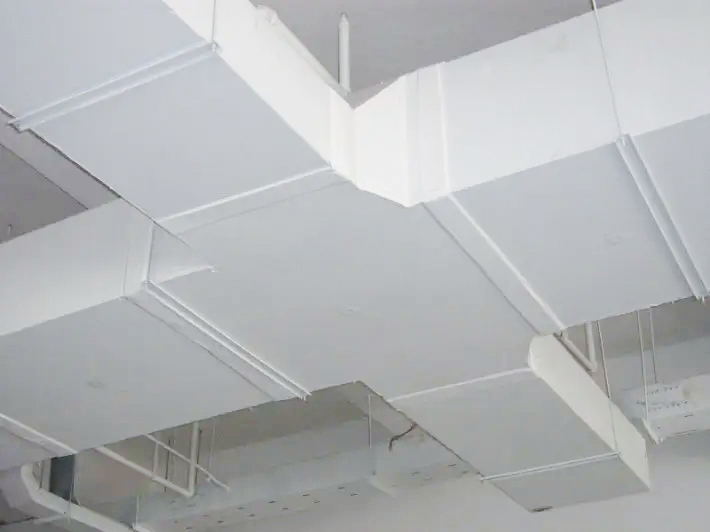

净化厂房如何装修玻镁风管
发布者:翼展净化工程公司浏览次数:发布时间:2022-10-25
(1)施工安装工序

施工准备- 文用奥制作--文吊架安装一-风管排列法兰连接--风管安装--部件安装。

(2) 支吊架制作和安装

①依据设计图纸并参照土建给出的基准线作出风管底标高放线标注,结合管线综合布置图。确定风管系统的走向和标高。

②设置支吊点。标高确定后,按风管所在的空间位置及周围环境,确定风管支吊、托架的形式及支吊点设置的位置。设置在钢筋混凝士上的支吊点主要采用膨胀螺栓(单胀管式账锚螺栓)固定,风管边长<1250mm 时采用不小手 M10 的膨胀螺栓;风管边长>1250mm 时采用不小于M12 的膨胀螺栓

③ 支吊架制作。支吊架焊接应外观整洁,焊缝要求饱满,支架牢靠。吊杆圆钢应根据风管安装的标高适 当截取,套丝不宜过长。风管吊架制作完毕后,应进行除锈刷漆。风管吊架横担、吊杆应平直,螺纹应完整、光洁,安装后各副支架的受力应均匀,无明显变形。吊架横担、吊杆的规格

④风管水平安装的支、吊架最大间距边长大于 2000mm 的超宽,超高特殊风管的支、吊架规格及间距应进行我荷计算。垂直风管的支架,其间距应小于或等于 3m,每根垂直风管应不少于2个支架。当水平思吊的主.干风管长度超过20m时.应设置防止提动的固定点。每个系统不应少于1个。当风管较长要安装成排支架时,先把两端安装好,然后以阿躏支架为基准.用拉线法找出中间各支架的标高进行安装。风售支,吊架的着力点尽量设置在建筑结构牢蓄的部位,建筑结构不牢固时,应采取加周措施

⑤消声弯管或边长与直径大于 1250mm 的弯管、三通等应单独设置支吊架。

3)风管法兰连接

①风管法兰连接的螺栓应为热镀锌材料,不得采用冷镀锌材料。风管直径或长边≤1000mm时,螺栓规格为 M8;大于 1000mm 时,则为 M10。法兰螺栓的两侧应加热镀锌垫圈并均匀拧紧,螺母应在同一侧。法兰端面应平整、高度整齐。安装中途停顿时,应将风管端口封闭。

②为保证法兰接口的严密性,法兰之间应有密封垫料。法兰连接时,把两个法兰先对正、拧上镀锌螺栓并戴螺母,暂时不要拧紧;直到所有螺栓都拧上后,再把螺栓拧紧。为了避免螺栓滑扣,紧固螺栓时应十字交叉逐步均匀地拧紧。连接好的风管,应以两端法兰为准,拉线检查风管连接是否平直。

(4)风管安装

风管吊装根据施工现场的情况,可以把风管一节一节地放在支架上逐节连接,也可以在地面连成一定长度,然后采用整体拼装法就位。边长或直径大于 1250mm 的风管吊装时不得超过2节,边长或直径小于 1250mm 的风管组合吊装时不得超过3节。风管放在支吊架上后,将所在托盘和吊杆连接好,确认风管已稳定牢固,才可以解开绳扣。对于不便悬挂滑轮或因受场地限制,不能进行吊装时,可将风管分节用绳索拉到脚手架上,然后抬到支架上对正法兰逐步安装。风管系统的主风管安装完毕后,尚未连接风口和支管前,应以主风管为主进行风管系统的严密性检验。

(5)玻镁风管部件的安装

①玻镁风管的各类部件及操作机构应能保证其正常的使用功能,安装在便于操作的部位。部件与整体普通型玻镁风管连接主要采用法兰连接,由于用玻镁风管的法兰宽度一般较宽,因此部件要根据与其连接的风管法兰放大,与风管法兰相适应。同时,部件法兰螺栓孔的规格和间距也应和风管保持一致。

② 部件和风管的内径尺寸可能会存在一定的偏差,注意调节网等部件的活动配件的活动范围不能超过其法兰边沿,以免与风管相碰。

③ 各部件安装应设独立的支吊架,其重量不能由风管承担,与风管连接前应做动作试验。

④风口直接安装在风管上时,小于 300mm × 300mm 的风口孔可以直接在风管上取孔;大于300mm × 300mm 的风口孔洞应与风管同时制作成型,形成一个整体,不得在风管上直接取孔。同时要求风口孔洞四周设置大于 50mm 宽的加固边沿,其厚度根据风口孔洞的规格参照同规格的风管法兰选取。

⑤ 风口与主风管间通过短管连接时,不允许在风管上直接取孔,应在制作主管时预留带法兰的插接三通口;风口短管的一端与该三通口连接,另一端与风口连接。固定风口用的自攻螺栓应为镀锌制品,且风口安装前,应将风口擦拭干净;其风口边框用胶带粘贴,并注意成品保护。

⑥严密性检测 风管的严密性采用漏光法检测,主要是检查法兰连接处,风管本体不允许有漏光点。中压系统风管在漏光检测合格后,对系统抽检 20%进行漏风量检测。试验方法应执行GB 50243 的有关规定。
